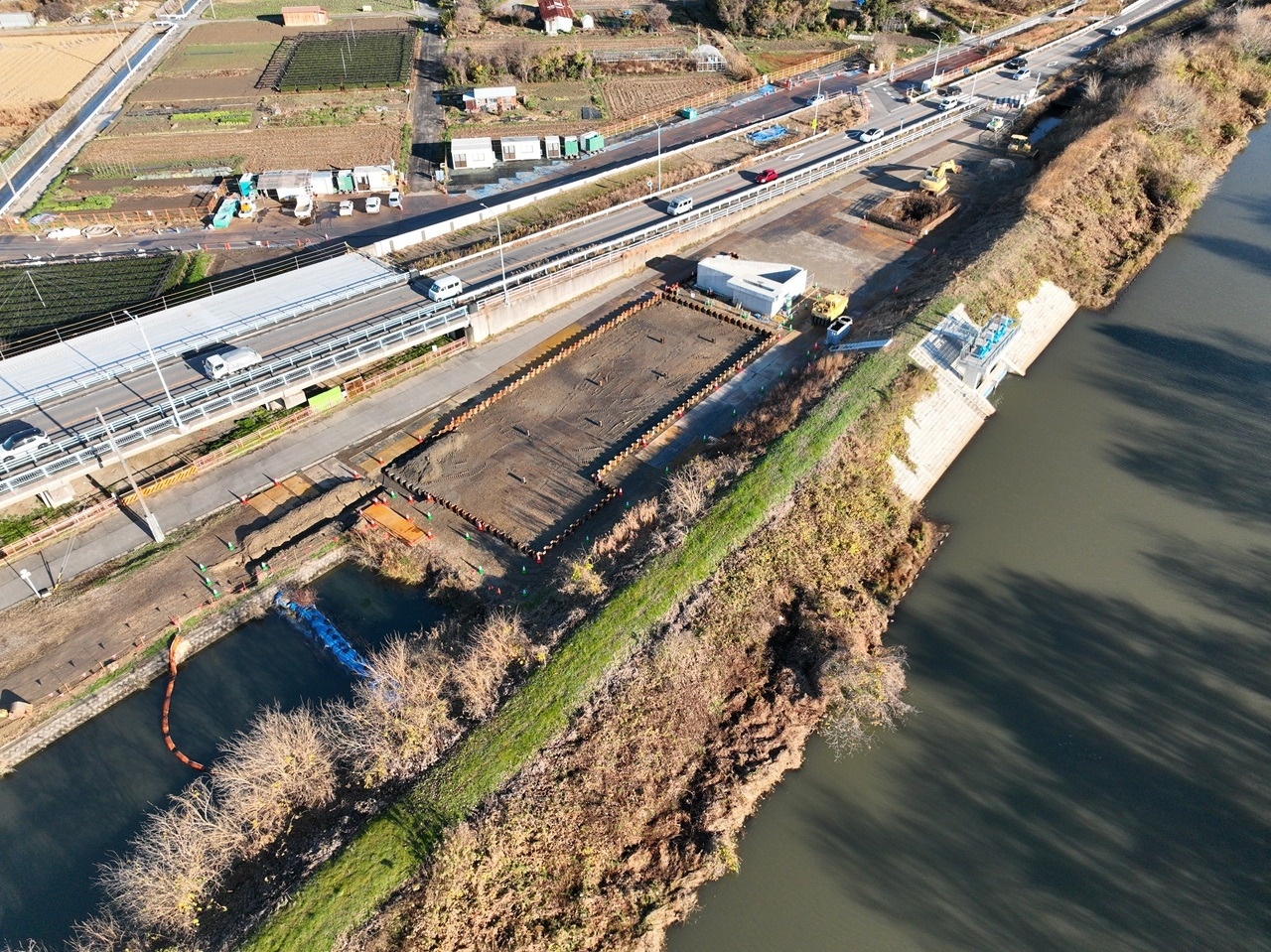

吸込水槽、吞口水槽、取付水路 側壁(2回目)コンクリート打設完了

吸込水槽、吞口水槽、取付水路 側壁(2回目)コンクリート打設完了

工事概要

発注者 愛知県
工事名 たん水防除事業 高河原地区 機場その2工事
工事場所 愛知県西尾市高河原町地内
工事期間 令和7年9月〜令和9年3月
工事内容 揚排水機場工、掘削または切土工、盛土または埋戻し工、
その他のとび・土工・コンクリート工、土留め・仮締切工、鉄筋工

鋼矢板圧入


H鋼杭打設


2025年12月末写真

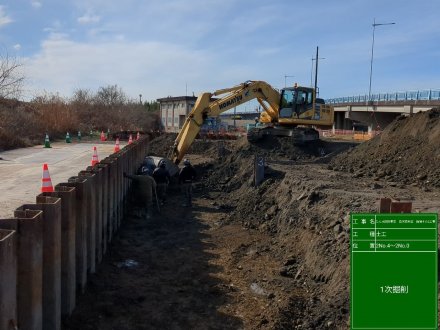

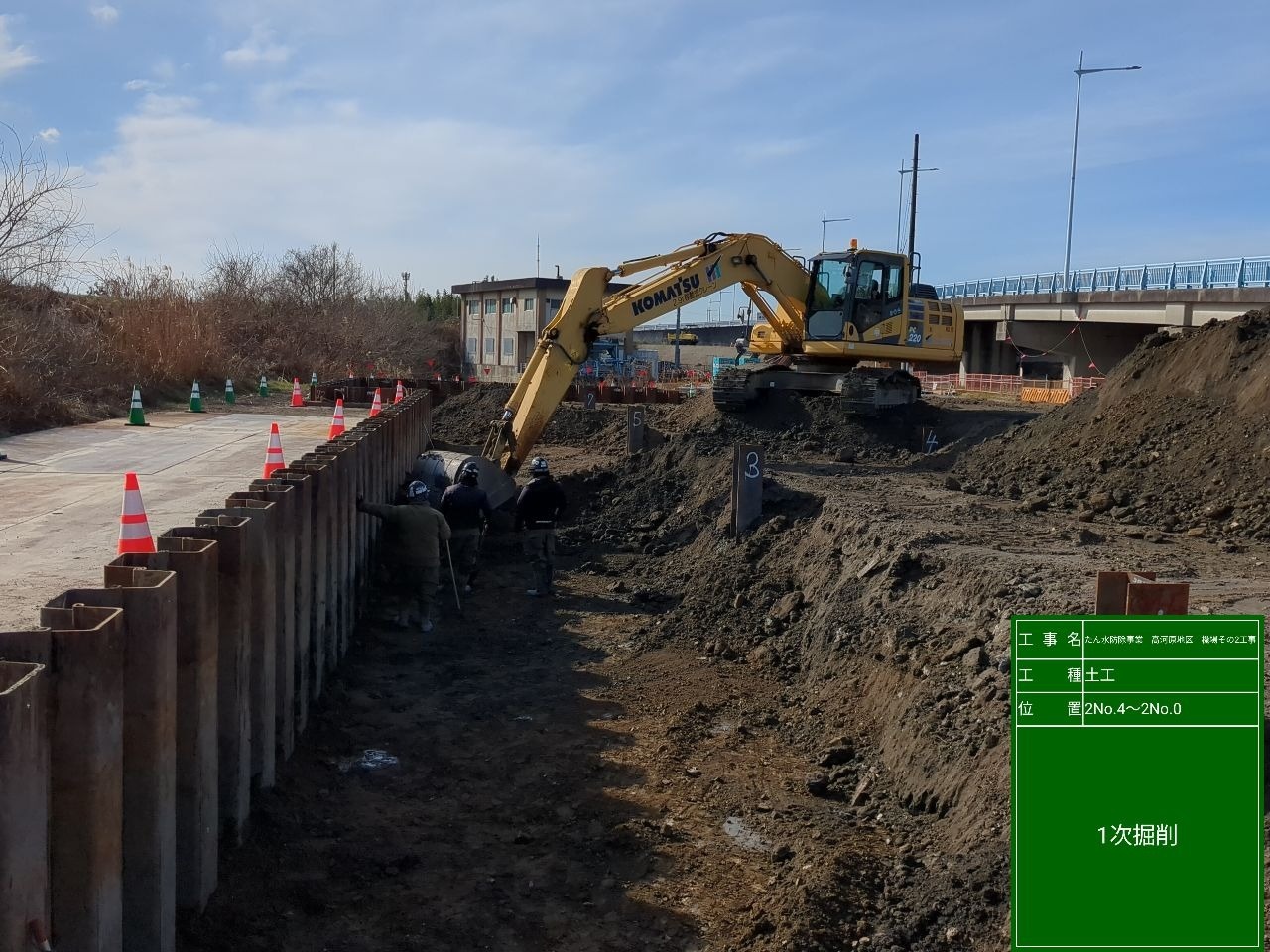

一次掘削


一次掘削完了


土留工 切梁・腹起し設置状況


切梁・腹起し設置①


2切梁・腹起し設置②


二次掘削


二次掘削完了


均しコンクリート 打設状況


均しコンクリート打設完了


3次掘削①


3次掘削②


3次掘削完了


吸込水槽 底版深部 鉄筋組立


吸込水槽 底版深部 鉄筋組立完了


吸込水槽 底版深部 型枠組立完了


吸込水槽 底版深部 コンクリート打設


一次埋戻し 状況


一次埋戻し 完了


底版深部 コンクリート打設完了①


底版深部 コンクリート打設完了②


底版部 コンクリート打設状況①


底版部 コンクリート打設状況②


底版部 鉄筋組立状況


底版部 吸込水槽 鉄筋組立 完了


底版部 取付水路 鉄筋組立 完了


吸込水槽 側壁(1回目)型枠組立


吸込水槽 側壁(1回目)型枠組立完了①


吸込水槽 側壁(1回目)型枠組立完了②


吞口水槽 側壁(1回目)鉄筋組立


吞口水槽 側壁(1回目)鉄筋組立完了①


吞口水槽 側壁(1回目)鉄筋組立完了②


埋戻し前(2次)上流側 開口部養生


埋戻し前(2次)下流側 開口部養生


埋戻し前(2回目)底版・側壁完了①


埋戻し前(2回目)底版・側壁完了②


埋戻し前(2回目)底版・側壁完了③


埋戻し(2次)状況①


埋戻し(2次)状況②


埋戻し(2次)完了


吞口水槽 側壁(2回目)鉄筋組立状況


吞口水槽 側壁(2回目)鉄筋組立完了


吸込水槽 側壁(2回目)鉄筋組立完了


側壁(2回目)型枠組立状況


吸込水槽 側壁(2回目)型枠組立完了


吸込水槽、吞口水槽、取付水路 側壁(2回目)コンクリート打設完了


埋戻し前(3次)大型土嚢設置 開口部養生


埋戻し前(3次)大型土嚢設置 開口部養生完了


埋戻し(3次)状況


埋戻し(3次)完了
